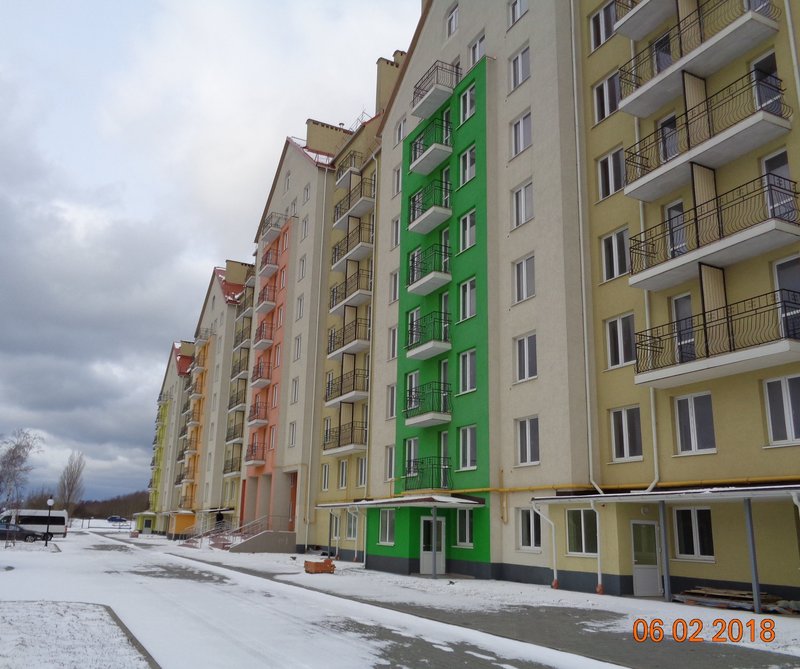

Декабрь 2018 Новые апартаменты!
Закончено укомплектование и готовы к сдаче еще одни, 4-е по счету, апартаменты-студия. Новая мебель, новая техника, качественный ремонт. Кухня оборудована полностью всем необходимым: плита, холодильник, чайник, стиральная машина, микроволновая печь.
Сдаются, как посуточно, так и на длительный срок.
Озеленение
Проведена совокупность работ для улучшения благоустройства придомовой территории. Высажены хвойные деревья (ели), выполнена подсыпка верхнего слоя почвы.

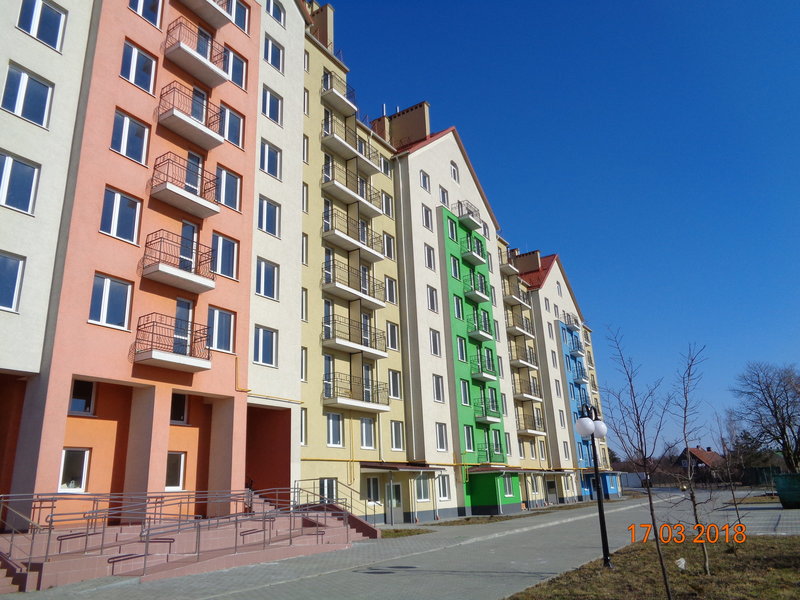

Новогодняя акция!!!!
Как классно жить на море! Не пробовали? Тогда этот вариант точно для Вас! ☺ Однокомнатная квартира с просторной кухней и уютной комнатой по приятной НОВОГОДНЕЙ 🎄 цене 2 480 500 рублей. ⚡ Романтические вечера с видом на море ❤ или шумные вечеринки 💃– все это возможно ЖК «ЯНТАРНАЯ КОРОНА» 👑
Ознакомиться с другими планировками возможно на нашем сайте в разделе "выбрать квартиру" !
Сентябрь 2018
Готовы к сдаче еще одни двухкомнатные апартаменты. Отдельный вход, качественный ремонт, всё самое необходимое для комфортного проживания и отдыха.
Август 2018
Закончен ремонт и готовы к сдаче двухкомнатные апартаменты, оснащенные всем необходим для проживания.
Май 2018
Готовы к сдаче в аренду первые апартаменты
Апрель 2018
Идет подготовка апартаментов к сдаче в аренду.
Сентябрь - Декабрь 2017 года
Дом введен в эксплуатацию. Включено отопление. Заканчиваются работы по огораживанию территории. Установлены въездные ворота на главный и пожарный проезды.
Апрель 2017 года.

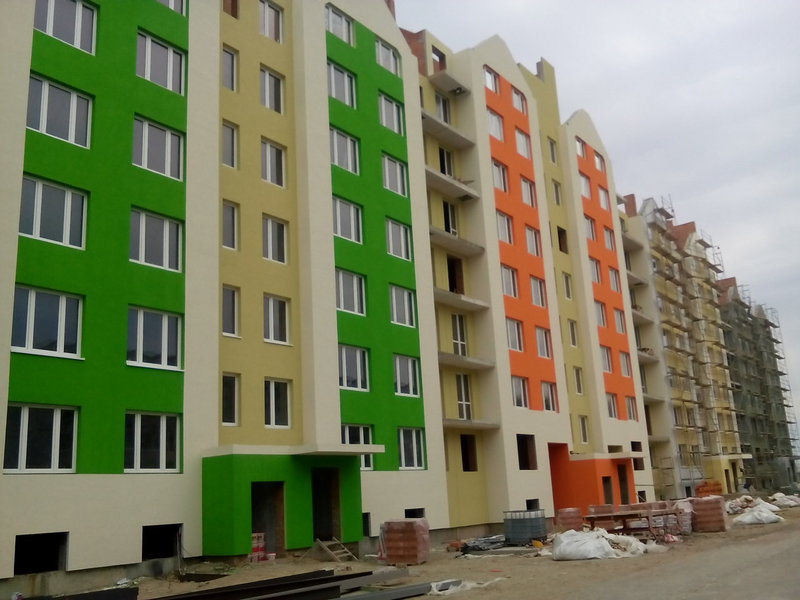

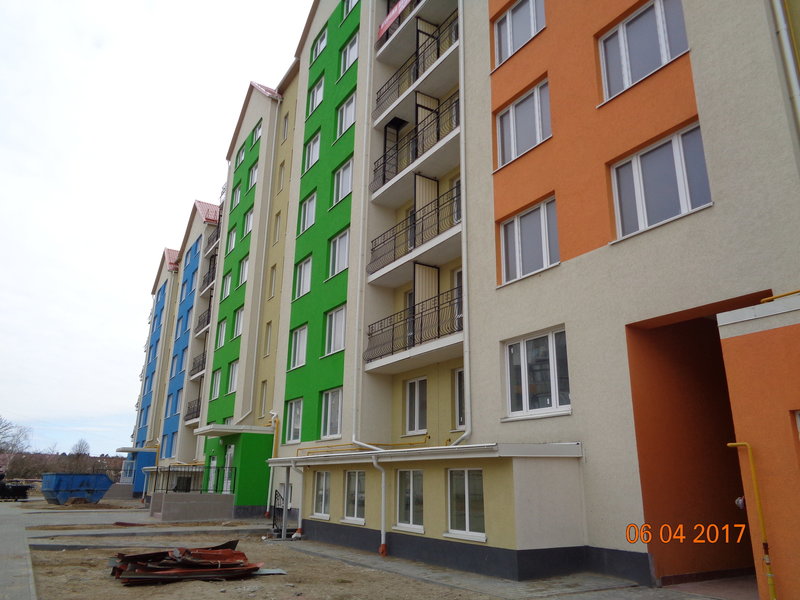

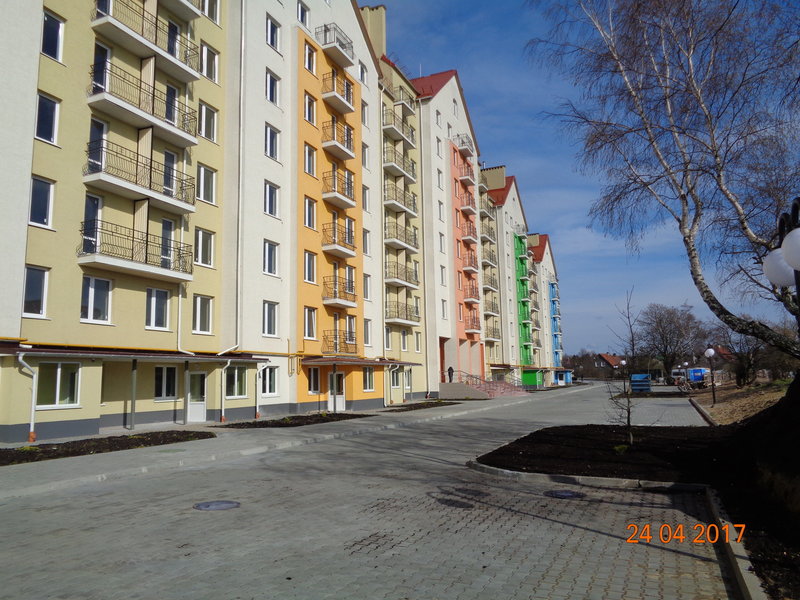

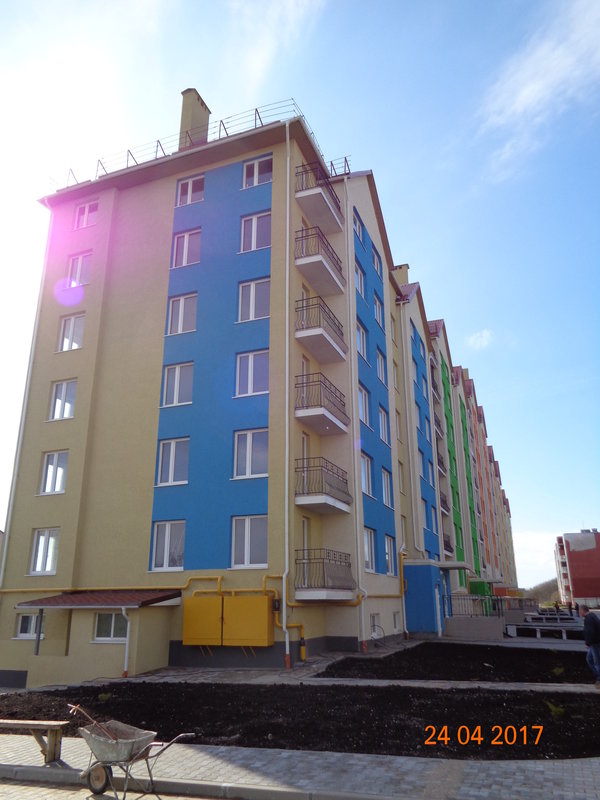

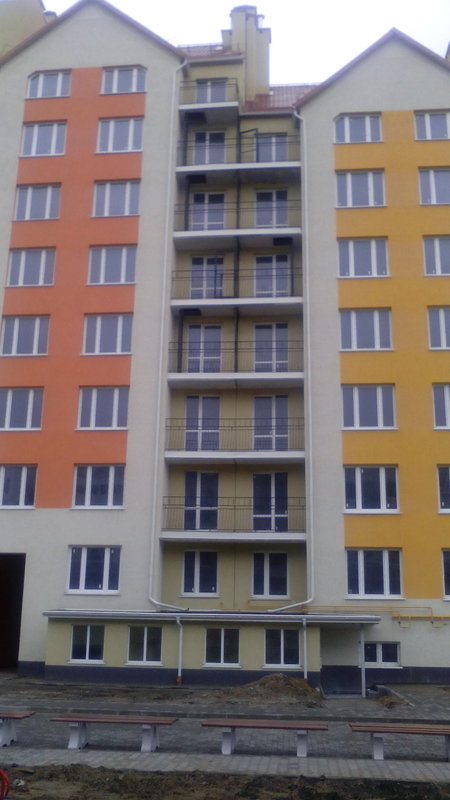

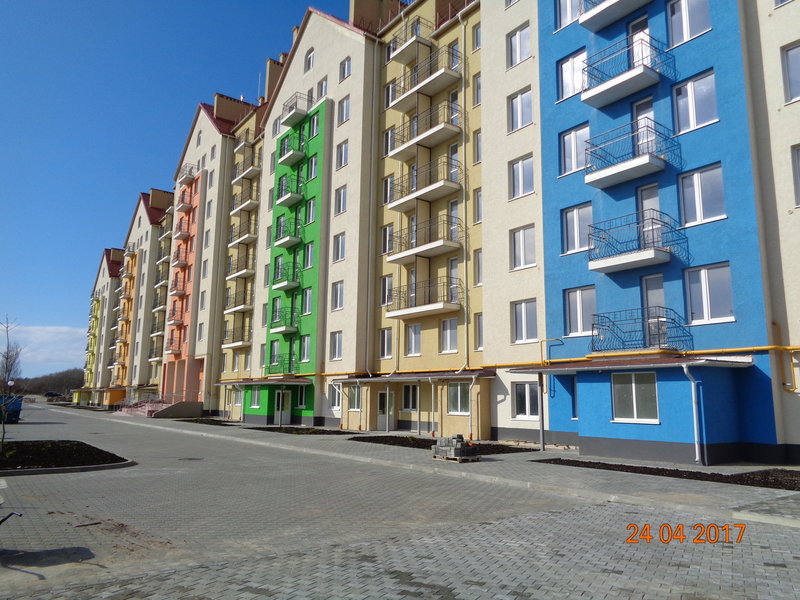

Закончены работы по благоустройству территории. Завершена чистовая отделка мест общего пользования. Закончены работы по устройству наружного освещения территории, установке системы видеонаблюдения. Объект сдан службе ГАСН.
Март 2017 года.
Заканчиваются работы по благоустройству территории. Завершается чистовая отделка мест общего пользования. Закончены работы по изготовлению металлоконструкций ограждения балконов, ведутся по устройству наружного освещения территории, установке системы видеонаблюдения. Закончены работы по пуско-наладке лифтов. Закончены работы по изготовлению и монтажу межбалконных перегородок. Закончена подготовка документации для сдачи объекта в ГАСН.
Февраль 2017 года.
Закончены работы по устройству внутреннего и наружнего газоснабжения здания . Заканчиваются работы по благоустройству территории. Продолжается чистовая отделка мест общего пользования. Закончены работы по изготовлению металлоконструкций ограждения периметра здания, и устройству наружного освещения территории. Продолжаются работы по пуско-наладке лифтов. Закончен монтаж систем молниезащиты здания. Продолжаются работы по изготовлению и монтажу межбалконных перегородок. Ведётся подготовка документации для сдачи объекта в ГАСН.
Январь 2017 года.

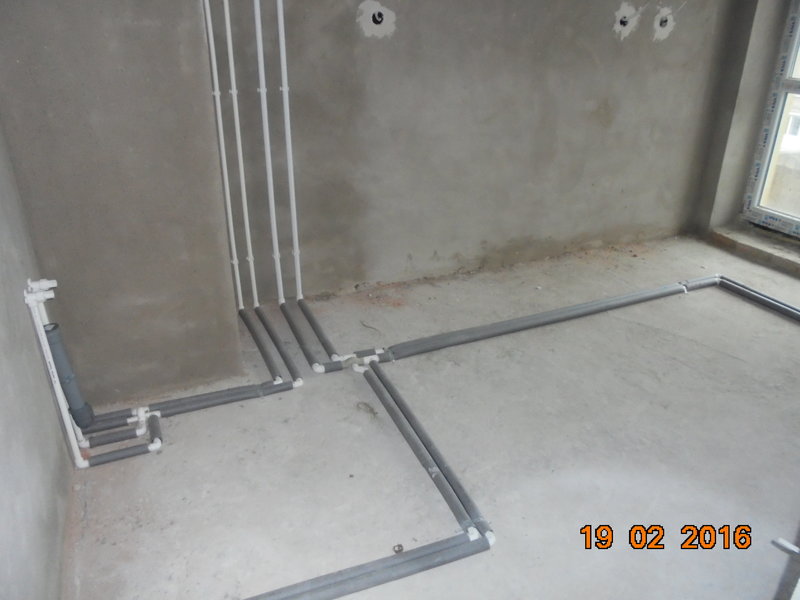

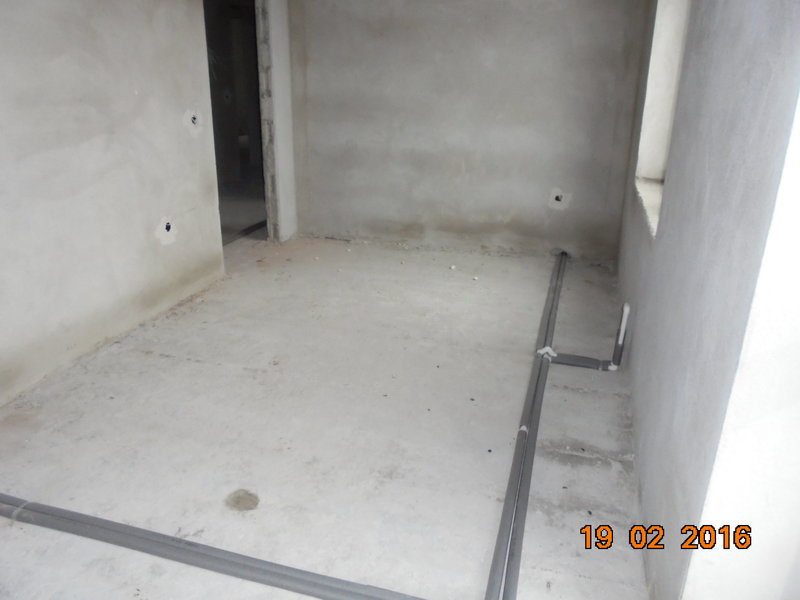

Заканчиваются работы по устройству внутреннего и наружнего газоснабжения здания . Закончены работы по устройству наружных сетей водоотведения продолжаются по благоустройству территории. Производится чистовая отделка мест общего пользования. Продолжаются работы по изготовлению металлоконструкций ограждения периметра здания, закончены по устройству наружного освещения территории. Продолжаются работы по пуско-наладке лифтов, закончены по укладке противоскользящей плитки на входных группах. Ведётся монтаж систем молниезащиты здания. производятся работы по монтажу перильных ограждений входных групп, работы по изготовлению и монтажу пожарных лестниц и люков, работы по изготовлению и монтажу межбалконных перегородок. Ведётся подготовка документации для сдачи объекта в ГАСН.

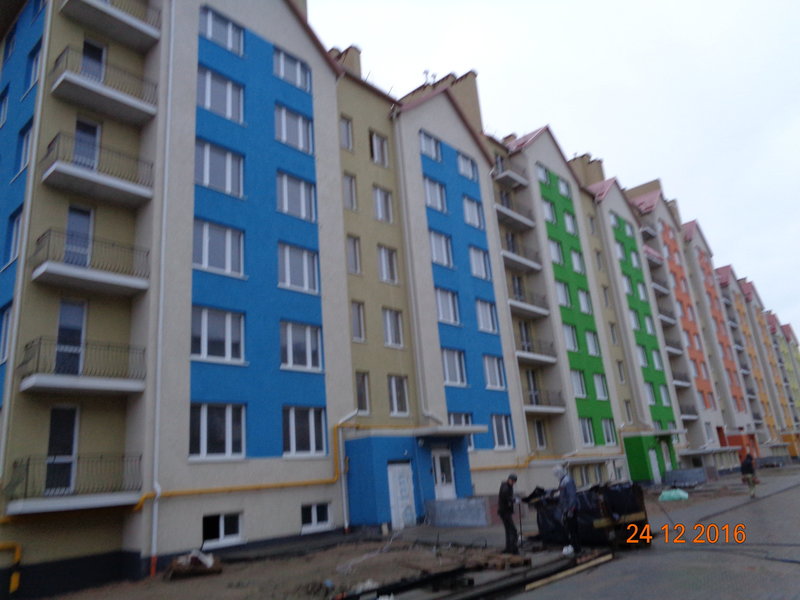

Декабрь 2016 года.
Заканчиваются работы по устройству внутреннего и наружнего газоснабжения здания . Заканчиваются работы по устройству наружных сетей водоотведения и благоустройству территории. Закончены работы по устройству входов в цокольный этаж со стороны моря, со стороны двора ведутся работы по устройству пандусов для маломобильных групп населения. Производится чистовая отделка мест общего пользования. Продолжаются работы по изготовлению металлоконструкций ограждения периметра здания, устройству наружного освещения территории. Производятся работы по пуско-наладке лифтов, укладке противоскользящей плитки на входных группах. Ведётся монтаж систем молниезащиты здания. производятся работы по монтажу перильных ограждений входных групп, работы по изготовлению и монтажу пожарных лестниц и люков, работы по изготовлению и монтажу межбалконных перегородок.
Ноябрь 2016 года.
Заканчиваются работы по устройству внутреннего и наружнего газоснабжения здания . Заканчиваются работы по устройству наружных сетей водоотведения и благоустройству территории. Закончены работы по устройству входов в цокольный этаж со стороны моря, со стороны двора ведутся работы по устройству пандусов для маломобильных групп населения. Производится чистовая отделка мест общего пользования. Заканчиваются работы по устройству вентиляции цокольного этажа. Продолжаются работы по изготовлению металлоконструкций ограждения периметра здания, устройству наружного освещения территории. Производятся работы по пуско-наладке лифтов, укладке противоскользящей плитки на входных группах. Ведётся монтаж систем молниезащиты здания.

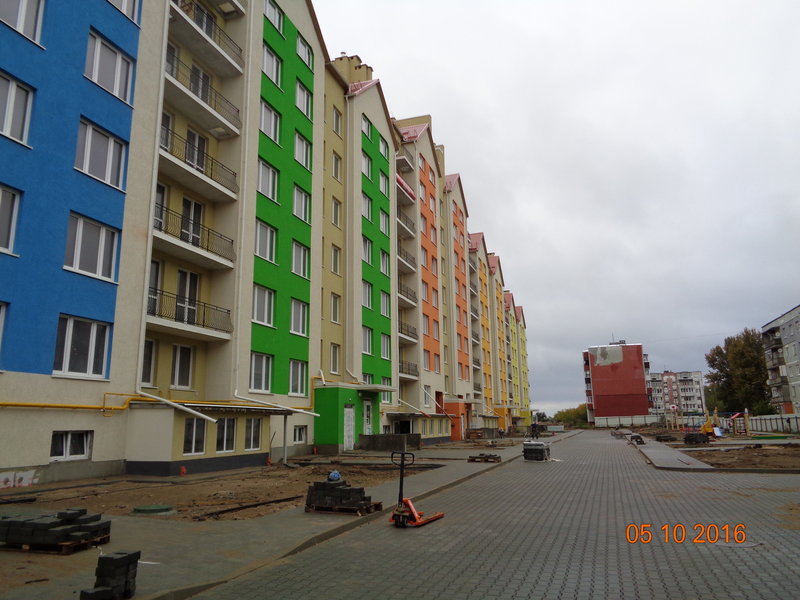

Октябрь 2016 года.
Закончены работы по монтажу систем пожарной сигнализации. Закончены работы по утеплению кровли в 5 подъезде. Продолжаются работы по устройству внутреннего и наружнего газоснабжения здания . Продолжаются работы по устройству наружных сетей водоотведения и благоустройству территории. Закончены работы по устройству входов в цокольный этаж. Производится чистовая отделка мест общего пользования. Завершены работы по установке домофонов. Установлена детская площадка. Установлены подоконники в жилых помещениях, ведутся пуско наладочные работы оборудования и инженерных сетей.
Сентябрь 2016
Производятся работы по монтажу систем пожарной сигнализации. Продолжаются работы по утеплению кровли в 5 подъезде. Закончены работы по устройству и подключению электрощитовой. Продолжаются работы по устройству внутреннего и наружнего газоснабжения здания . Продолжаются работы по устройству наружных сетей водоотведения и благоустройству территории. Продолжаются работы по устройству входов в цокольный этаж. Производится чистовая отделка мест общего пользования. Ведутся работы по установке домофонов. Установлена детская площадка.
Август 2016 года
Производятся работы по монтажу систем пожарной сигнализации. Продолжаются работы по утеплению кровли в 5 подъезде. Производятся работы по устройству и подключению электрощитовой. Завершены работы по монтажу системы отопления, водопровода и канализации в 1,2, 3, 4 и 5 подъездах и цокольном этаже. Завершены работы по устройству внутреннего и наружнего газоснабжения здания и установка газовых котлов. Продолжаются работы по устройству наружных сетей водоотведения и установка элементов отопления здания. Продолжаются работы по благоустройству территории. Продолжаются работы по устройству входов в цокольный этаж. Производится чистовая отделка мест общего пользования, установлены входные двери в квартиры и подъездные группы. Ведутся работы по установке домофонов.
Июль 2016 года
Продолжаются работы по утеплению кровли в 5 подъезде. Производятся работы по устройству и подключению электрощитовой. Завершены работы по монтажу системы отопления, водопровода и канализации в 1,2, 3, 4 и 5 подъездах и цокольном этаже. Завершены работы по устройству внутреннего и наружнего газоснабжения здания и установка газовых котлов. Продолжаются работы по устройству наружных сетей водоотведения и установка элементов отопления здания. Продолжаются работы по благоустройству территории. Продолжаются работы по устройству входов в цокольный этаж. Производится чистовая отделка мест общего пользования, установлены входные двери в квартиры и подъездные группы.
Июнь 2016
Производятся работы по устройству водосточной системы, продолжаются по утеплению кровли в 5 подъезде. Производятся работы по монтажу магистральных электросетей. Выполняются работы по монтажу системы отопления, водопровода и канализации в 1,2, 3, 4 и 5 подъездах и цокольном этаже. Заканчиваются работы по устройству внутреннего и наружнего газоснабжения здания и установка газовых котлов. Производятся работы по устройству наружных сетей водоотведения и установка элементов отопления здания. Продолжаются работы по благоустройству территории. Продолжаются работы по устройству входов в цокольный этаж. Производится чистовая отделка мест общего пользования, установлены входные двери в квартиры и подъездные группы.
Май 2016
Производятся работы по устройству водосточной системы, продолжаются по утеплению кровли в 4,5 подъездах. Производятся работы по монтажу магистральных электросетей. Выполняются работы по монтажу системы отопления, водопровода и канализации в 1, 3 и 4 подъездах и цокольного этажа. Ведутся работы по гидроизоляции, утеплению и заливке стяжки полов цокольного этажа. Производятся работы по устройству внутреннего и наружнего газоснабжения здания и установка газовых котлов. Производятся работы по устройству наружных сетей водоотведения и установка элементов отопления здания. Начато благоустройство территории.
Апрель 2016
Производятся работы по устройству водосточной системы, продолжаются по утеплению кровли в 1, 2, 3 подъездах, продолжаются штукатурные работы в мансардных этажах и цокольного этажа. Производятся работы по монтажу магистральных электросетей. Выполняются работы по монтажу системы отопления, водопровода и канализации в 1, 3 и 4 подъездах и цокольного этажа. Ведутся работы по утеплению и заливке стяжки полов в 5, 1 подъезде. Производятся работы по устройству внутреннего и наружнего газоснабжения здания. Производятся работы по устройству наружных сетей водоотведения.
Март 2016
Производятся работы по устройству водосточной системы, продолжаются по утеплению кровли в 1, 2, 3 подъездах, закончены работы по устройству металлочерепицы, ограждения кровли и мансардных окон на всём здании. Выполнена штукатурка в 1, 2, 3, 4, 5 подъездах, продолжаются штукатурные в мансардных этажах. Закончены работы по устройству антресолей из металлоконструкций на последних этажах здания. Производятся работы по монтажу магистральных электросетей. Выполняются работы по монтажу системы отопления, водопровода и канализации в 1 и 3 подъездах, закончены во 2 и 5 подъездах. Завершена кладка межкомнатных перегородок по всему зданию. Ведутся работы по утеплению и заливке стяжки полов в 5 подъезде, завершены во 2 подъезде. Производятся работы по устройству внутреннего газоснабжения здания.
Февраль 2016

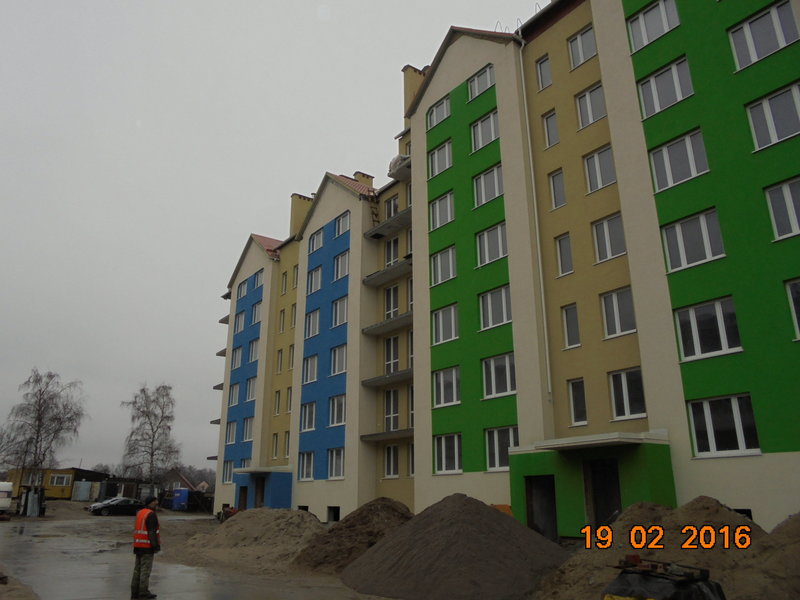

Производятся работы по устройству водосточной системы и ограждения кровли, продолжаются по утеплению кровли в 1 подъезде, закончены работы по устройству металлочерепицы и мансардных окон в 1,2,3,4 подъездах.Выполнена штукатурка в 1,2,3,5 подъездах, продолжается в 4 подъезде. Закончены работы по обустройству последних этажей здания антресолями из металлоконструкций в 1,2,3,5 подъездах , в 4 продолжаются. Производятся работы по монтажу магистральных электросетей. Выполняются работы по монтажу системы отопления, водопровода и канализации в 1,3 подъезде, закончены в 2,5 подъезде.Закончена кладка межкомнатных перегородок по всему зданию. Начинаются работы по утеплению и заливке стяжки полов. Производятся работы по устройству внутреннего газоснабжения здания.
Январь 2016
Продолжаются работы по кровле в 5 подъездах. Выполнена штукатурка стен в 1,2,5 подъезде, продолжается в 3 подъезде.Закончены работы по утеплению вентиляционных каналов и дымоходных систем. Продолжаются работы по установке мансардных окон. Закончены работы по обустройству последних этажей здания антресолями из металлоконструкций в 1,3,5 подъезде. Производятся электромонтажные работы цокольного этажа. Выполняются работы в 2,5 подъезде по монтажу системы отопления, водопровода и канализации. Производится утепление кровли в 1 подъезде. Продолжается кладка межкомнатных перегородок на последних этажах.
Декабрь 2015
Продолжаются работы по кровле в 5 секциях, производится штукатурка стен в 1,2,5 подъездах. Заканчиваются работы по утеплению вентиляционных каналов и дымоходных систем. Выполняются электромонтажные работы здания. Продолжаются работы по входам в цокольный этаж. Ведутся работы по установке мансардных окон. Производятся работы по обустройству последних этажей здания антресолями из металлоконструкций.
Ноябрь 2015
Продолжаются работы по кровле в 5 секциях, закончена кладка межкомнатных перегородок по 3 секциям. Начаты работы по штукатурке внутренних стен здания. Продолжаются работы по утеплению вентиляционных каналов и дымоходных систем. Выполняются электромонтажные работы здания. Продолжаются работы по входам в цокольный этаж. Производится установка мансардных окон.
Октябрь 2015
Выполняются работы по кровле по 5 секциям, закончена кладка межкомнатных перегородок по 3 секциям. Продолжаются работы по утеплению вентиляционных каналов и дымоходных систем. Закончены работы по кирпичной кладке крышной котельной, продолжаются по утеплению. Выполняются электромонтажные работы здания. Продолжаются работы по входам в цокольный этаж. Производится установка мансардных окон.
Сентябрь 2015
Выполняются работы по кровле по 5 секциям, кладка межкомнатных перегородок по всем секциям. Производятся работы по утеплению вентиляционных каналов и дымоходных систем. Продолжаются работы по кирпичной кладке крышной котельной. Выполняются работы по электроснабжению здания. Ведётся установка лифтового оборудования по 5 подъездам.
Август 2015
Выполняются работы по кровле по 5 секциям. Кладка межкомнатных перегородок по всем секциям. Ведутся монолитные работы (входа в цокольный этаж). Ведется установка лифтового оборудования по 5 подъездам. Производится установка дымоходов по всем секциям.
Июль 2015
Заканчивается кладка вентиляционных каналов. Происходит установка дымоходов (нержавеющий элемент). Ведутся работы по внутренней кладе (перегородки). Ведется работа по устройству внутренних коммуникаций (вода, канализация). Продолжаются работы по устройству крыши в четырех секциях.
Июнь 2015

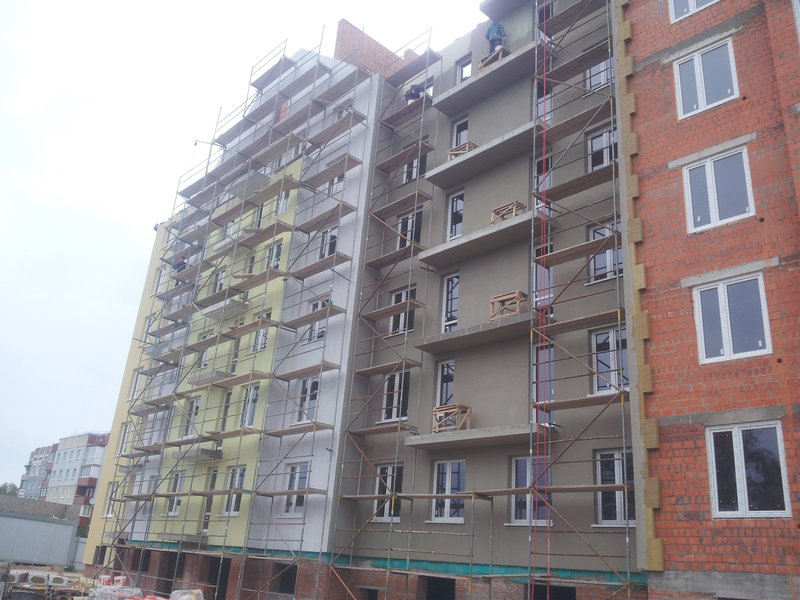

Заканчиваются работы по утеплению фасада здания.
Устанавливается приточно-вытяжная вентиляция.
Производится установка дымоходов. Выполняются работы по устройству кровли.
Завершаются работы по возведению крышной котельной.
Май 2015
Продолжаются работы по утеплению фасада здания. Производится монтаж отливов. Ведутся работы по возведению кровли в четырех секциях из пяти. Ведутся работы по устройству вентиляции здания. Продолжается работа по прокладке инженерных сетей внутри здания.
Апрель 2015
Продолжаются работы по утеплению фасада здания. Заканчивается установка оконных блоков. Производится монтаж отливов. Ведутся работы по кровле по трем секциям из пяти. Ведутся работы по прокладке вентиляции здания. Продолжается работа по прокладке инженерных сетей внутри здания.
Март 2015
Заканчиваются работы по конструктиву здания.
Проводятся работы по утеплению, шпатлевке и окраске фасадов. Начинается разводка инженерных сетей по зданию. Продолжаются работы по остеклению.
Проводятся подготовительные работы для внутренней отделки, заливка стяжки полов.
Февраль 2015
Выполняется кладка по 8 этажу с монолитными участками для крышной котельной.
Выполняются работы по кладке фронтонов 8 этажа. Продолжаются работы по устройству кровли 1 и 2 секции. Ведутся фасадные работы по 2 секции. Проведены внешние инженерные сети (водопровод, канализация). Проводится дальнейшее остекление здания.
Январь 2015
Производится дальнейшее остекление оконных и дверных проемов внешнего контура. Продолжается работа по кирпичной кладке вентиляционных каналов 7 этажа, кирпичной кладке 8 этажа центральной секции. Проводятся кровельные работы и работы по утеплению фасада.
Ведется прокладка наружных инженерных сетей (водопровод, канализация, газификация). Завершены работы по бетонированию полов цокольного этажа.
Декабрь 2014
Завершены работы по устройству межэтажных перекрытий и лестничных маршей. Ведется кладка стен восьмого этажа в центральной секции. Продолжаются работы по остеклению здания. Производится кирпичная кладка межквартирных перегородок. Выполняются работы по заливке пола в цокольном этаже здания. Выведены дымоходы в первой и второй секции. Ведутся работы по выкладыванию фронтонов шестого этажа в пятой секции. Продолжаются работы по устройству кровли.
Ноябрь 2014
Продолжаются работы по утеплению фасада здания. Работы ведутся в 1 и 2 секциях. Ведется установка оконных блоков в первой, во второй и в третьей секциях. Заканчивается возведение стен и перекрытий седьмого этажа. Продолжаются работы по устройству кровли. Ведется установка лестничных маршей шестого и седьмого этажа. Начались работы по прокладке сетей водопровода и канализации.
Октябрь 2014
Начались работы по утеплению фасада здания.
Производится установка оконных блоков в первой, во второй и в третьей секции.
Ведется строительство стен и перекрытий седьмого этажа.
Начались работы по устройству кровли.
Ведется установка лестничных маршей пятого и шестого этажа.
Сентябрь 2014
Начались работы по установке оконных блоков в квартирах первой и второй секции.
Ведется установка лестничных маршей четвертого и пятого этажа.
Ведется строительство стен и перекрытий пятого и шестого этажа.
Август 2014
Выполнены работы по кладке стен четвертого этажа .
Производится установка лестничных маршей четвертого и пятого этажа.
Ведется строительство стен и перекрытий пятого этажа.
Июль 2014
Производится кладка третьего и четвертого этажа.
Ведется установка лестничных маршей третьего и четвертого этажа.
Производятся работы по возведению перекрытий третьего этажа.
Июнь 2014
Завершены работы по строительству стен и перекрытий нулевого цикла.
Ведется строительство стен и перекрытий второго и третьего этажей.
